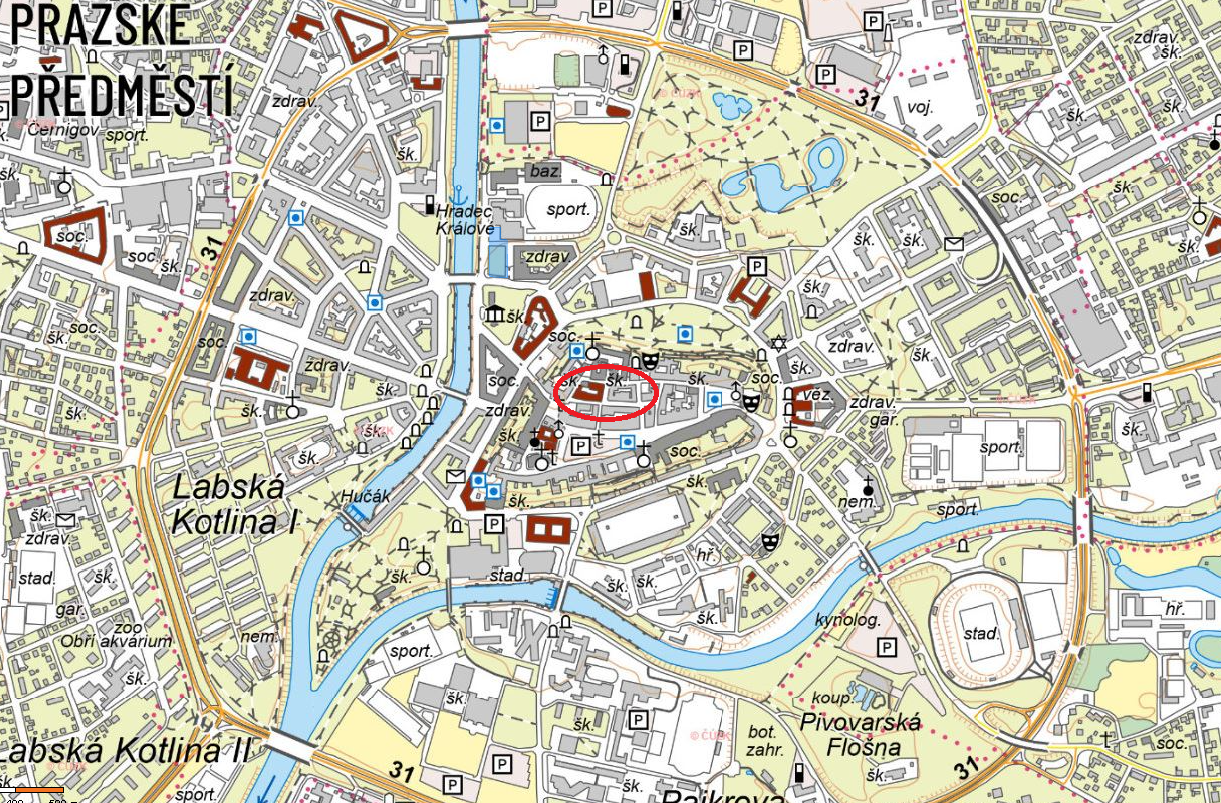

Kanalizace a vodovod Hradec Králové, ulice Tomkova, Zieglerova, Dlouhá
Název stavby: Kanalizace a vodovod Hradec Králové, ulice Tomkova, Zieglerova, Dlouhá
Termín realizace: 1. 3. 2024 – 31. 8. 2025
Základní technické parametry:
Kanalizační stoka je navržena z kameninového potrubí DN 400 v délce 96 m, DN 300 v délce 108,5 m. Kanalizační stoky v délce 90 m budou obnoveny pomocí inverzního rukávce. Celková délka obnovy kanalizační stoky je 295 m.
Vodovodní řad je navržen z potrubí z tvárné litiny DN 200 v délce 32 a DN 100 v délce 274 m. Celková délka obnovy vodovodního řadu je 306 m.
Popis stavby:
Výstavba v roce 2025:
Zahájení prací na stavbě kanalizace a vodovodu v ulici Tomkova: 3. 3. 2025
Předpokládané ukončení prací v ulici Tomkova: 31. 7. 2025
I. etapa (od křižovatky ulic Tomkova a Zieglerova po hranici křižovatky ulic Tomkova a Špitálská):
Práce budou zahájeny 3. 3. 2025. V této etapě budou provedeny práce na obnově vodovodního řadu a kanalizační stoky. Práce budou prováděny otevřeným výkopem. V rámci této etapy provede zhotovitel VA HK, a.s. i zadláždění komunikace v křižovatce ulic Tomkova a Zieglerova. Zbývající část výkopu bude zasypána štěrkodrtí do výšky komunikace; finální zadláždění zajistí po teplofikaci THHK. Předpokládaný termín ukončení této etapy je do 9. 5. 2025.
Křižovatka ulic Tomkova a Špitálská):
Práce budou zahájeny 10. 5. 2025. Předpokládá se, že během prací bude uzavřen prostor celé křižovatky. V rámci této uzávěry bude provedena kanalizační stoka, vodovodní řad a potrubí teplovodu THHK v rámci teplofikace území. Předpokládaný termín ukončení této etapy je do 4. 6. 2025.
II. etapa (od křižovatky ulic Tomkova a Špitálská po křižovatku ulic Tomkova a Klicperova)
Práce budou zahájeny 4. 6. 2025. V této etapě budou provedeny práce na obnově vodovodního řadu a kanalizační stoky. Kanalizační stoka od kanalizační revizní šachty A1912 po kanalizační revizní šachtu A1913 bude obnovena pomocí inverzního rukávce, zbylá část z této etapy otevřeným výkopem. Vodovodní řad v rámci této etapy bude proveden otevřeným výkopem. Část trasy provedena otevřeným výkopem bude po realizaci zasypána štěrkodrtí do výšky komunikace; finální zadláždění zajistí po teplofikaci THHK. Předpokládaný termín ukončení této etapy je do 31. 7. 2025.
V průběhu prací bude zhotovitel aktualizovat harmonogram výstavby, aby bylo zřejmé, kdy budou ukončeny jednotlivé části výstavby a v jakých termínech bude moci zahájit práce THHK, a. s.
Technický dozor investora:
Ing. Miroslav Melichar: tel.: 606 641 526, e-mail: miroslav.melichar@vakhk.cz
Zhotovitel:
STAVOKA Hradec Králové, a. s., Veverkova 1343, 500 02 Hradec Králové
Stavbyvedoucí:
Aleš Kodet: tel.: 777 785 203, e-mail: ales.kodet@stavokahk.cz
